Projekty

8 min czytaniaSTARTPROMAXULTRA

Inwestycja na kilka miesięcy w jednej karcie: etapy, dokumenty, godziny ekipy i koszty, a na pulpicie postęp i zysk liczony na bieżąco.

Oferta wystarcza, gdy praca zamyka się w jednym wyjeździe albo w tygodniu montażu. Projekt zakładasz wtedy, gdy zlecenie ciągnie się miesiącami i idzie etapami, na przykład okablowanie w stanie surowym, a po tynkach montaż urządzeń i odbiór. Przy takiej pracy oferty, umowa, protokoły, zadania ekipy i faktury rozchodzą się po kilku modułach. Projekt zbiera je w jednej karcie, a jego pulpit pokazuje, ile etapów klient już odebrał i czy inwestycja wciąż na siebie zarabia.

Projekt niczego nie przenosi ani nie kopiuje. Oferta zostaje w Ofertach, faktura w Fakturach, plik w Moich dokumentach, a zadanie w kalendarzu. Projekt trzyma do nich odnośniki, więc poprawkę w ofercie od razu widać także w projekcie.

Nowy projekt

  1. 1
    Projekty w menu, zaraz pod Ofertami, i przycisk „Nowy projekt”
  2. 2
    Nazwa, po której znajdziesz go za pół roku
    „Hala magazynowa Kowalczyk, instalacja elektryczna”, a nie „projekt 3”. Pod tą samą nazwą powstanie teczka w Moich dokumentach.
  3. 3
    Kontrahent z kartoteki i, jeśli trzeba, lokalizacja
    Kontrahent jest obowiązkowy. Lokalizację wybierasz spośród adresów tego klienta, gdy ma ich kilka, na przykład budynek główny i domki.
  4. 4
    Daty i osoba prowadząca
    Data rozpoczęcia i planowanego zakończenia wyznaczają termin całej inwestycji. Osoba prowadząca pilnuje projektu i widzi jego kwoty, nawet jeśli nie ma prawa do Finansów.

Status zmieniasz na karcie projektu: W przygotowaniu, W realizacji, Wstrzymany, Zakończony. Zakładka „Aktywne” na liście pokazuje wszystkie projekty poza zakończonymi, a przełącznik „Tylko moje” zostawia te, które prowadzisz albo w których masz zadanie.

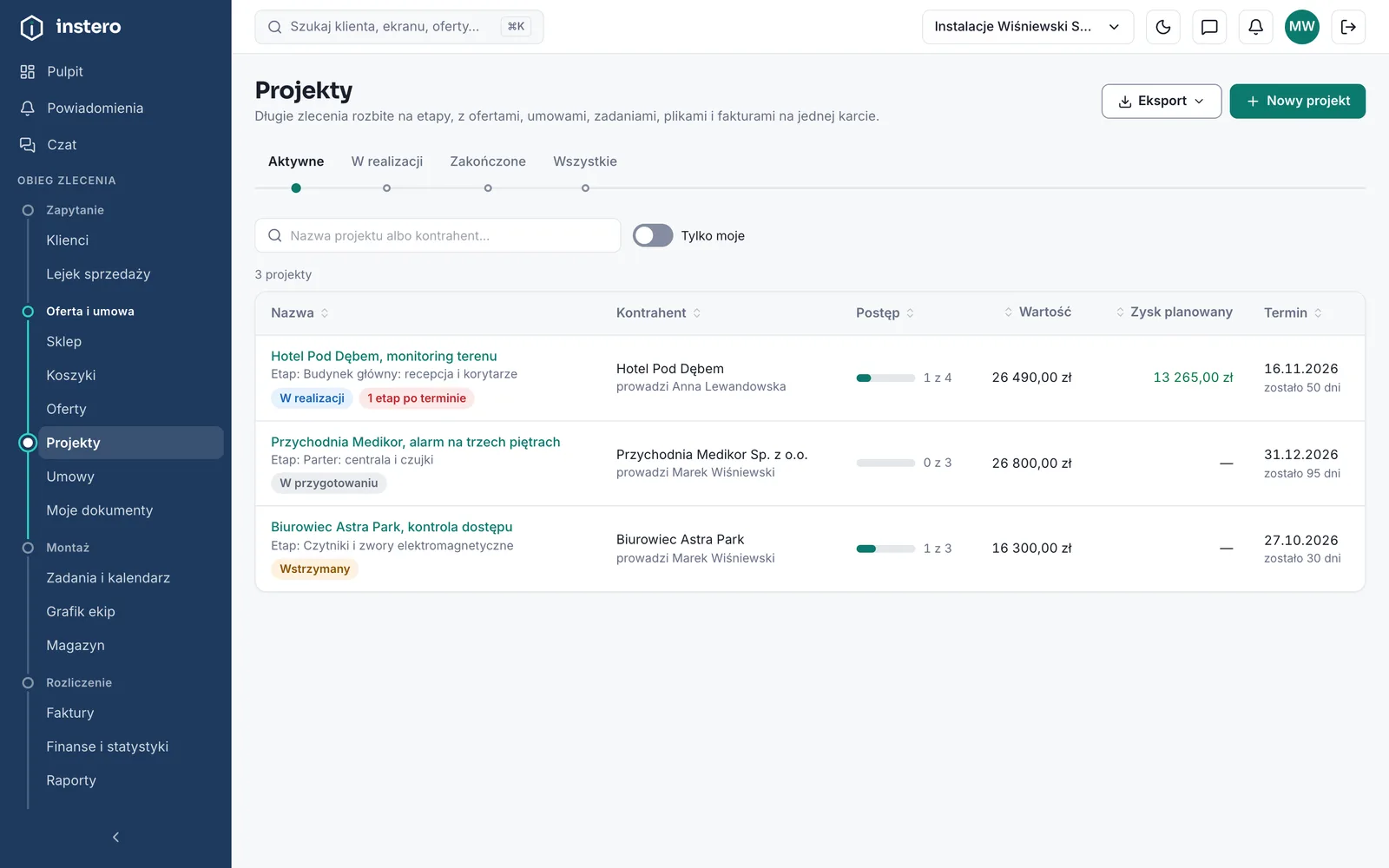

Lista projektów: bieżący etap, postęp, wartość, zysk planowany i termin.
Lista projektów: bieżący etap, postęp, wartość, zysk planowany i termin.

Etapy

Etap to kawałek pracy, który klient odbiera osobno, na przykład „Okablowanie hali” albo „Pomiary i odbiór”. Etap ma kwotę netto i termin, a do tego jeden z czterech stanów. Planowany i W toku są oczywiste. Odebrany znaczy, że klient przyjął prace, zwykle protokołem odbioru. Rozliczony znaczy, że etap jest zafakturowany i zamknięty po Twojej stronie.

Postęp projektu to etapy odebrane i rozliczone na tle wszystkich, czyli na przykład „3 z 5”. Etap, którego termin minął, a wciąż jest planowany albo w toku, dostaje czerwoną plakietkę „po terminie”. Kolejność etapów zmieniasz strzałkami przy etapie.

Etapy z kwotą, terminem i stanem. Nad listą suma etapów obok sumy ofert.
Etapy z kwotą, terminem i stanem. Nad listą suma etapów obok sumy ofert.
Gdy oferta jest podzielona na sekcje, przycisk „Etapy z oferty” dopisuje na końcu listy po jednym etapie na każdą sekcję, z jej kwotą netto. Rabat na całą ofertę rozkłada się proporcjonalnie, więc suma etapów równa się wartości oferty. Oferta bez sekcji daje jeden etap. Możesz wybrać także ofertę spoza projektu: przypnie się do niego przy okazji. Z jednej oferty etapy powstają raz, także gdy później ją poprawisz: zmiany wprowadzasz wtedy na liście etapów.

Dokumenty przypinasz tylko z projektu

Zakładki Oferty, Umowy, Protokoły, Zadania, Pliki i Faktury sprzedaży pokazują, co należy do projektu. Istniejący dokument dodajesz przyciskiem „Przypnij”, a na liście do wyboru dokumenty klienta tego projektu stoją na górze. Przy każdym dokumencie możesz wskazać etap, którego dotyczy. Przypinając ofertę, zaznacz „Utwórz etapy z sekcji tej oferty”, a etapy powstaną od razu. Kliknięcie numeru faktury sprzedaży albo zakupu otwiera jej podgląd z boku ekranu, a projekt zostaje pod spodem. Wysyłka do KSeF i wpłaty są w module Faktury, do którego prowadzi przycisk „Otwórz w Fakturach”. Oferta, umowa, protokół, zadanie albo karta kontrahenta otwarte z projektu mają na górze przycisk „Wróć do projektu”, który prowadzi na tę samą zakładkę.

W drugą stronę to nie działa i tak ma być. W ofercie, umowie, protokole, zadaniu ani fakturze nie ma przycisku „Przypisz do projektu”: moduły pracują po staremu, a dokumenty zbiera projekt. Jeden dokument należy najwyżej do jednego projektu, więc ten przypięty gdzie indziej nie pojawi się na liście do wyboru.

„Odepnij” niczego nie kasuje. Oferta, plik, zadanie czy faktura zostaje w swoim module i znika wyłącznie z projektu. Zakładkę z dokumentami innego modułu widzi tylko ten, kto ma do niego prawo: osoba bez dostępu do faktur nie zobaczy faktur projektu.

Zadania i godziny

„Nowe zadanie” w zakładce Zadania otwiera to samo okno co w kalendarzu, z dodatkowym polem na etap. Zadanie trafia do kalendarza i grafiku ekip jak każde inne, a na jego kafelku widać nazwę projektu. Takie, które już stoi w kalendarzu, dodajesz przyciskiem „Przypnij istniejące”.

Projekt nie ma osobnej ewidencji czasu. Godziny liczy z przypiętych zadań: wszystkie to czas zaplanowany, zrobione to czas przepracowany. Zadanie dwóch monterów liczy się każdemu z nich, a zadanie bez wykonawcy trafia do wiersza „Bez przypisania”.

  • Zadanie całodniowe: 8 godzin za każdy dzień, który obejmuje.
  • Zadanie z godziną początku i końca tego samego dnia: tyle, ile trwa.
  • Zadanie z godzinami rozciągnięte na kilka dni: 8 godzin za dzień, ale nie więcej, niż naprawdę trwa. Montaż od poniedziałku 7:00 do środy 15:00 to 24 godziny, a nocny serwis od 23:30 do 1:00 to półtorej godziny.
  • Zadanie bez godziny końca: jedna godzina.
Grafik ekip liczy zadanie całodniowe jako jedną godzinę, bo odpowiada na pytanie, czy monter ma jeszcze wolne ręce. W projekcie dzień na budowie jest dniem pracy, a od tych godzin zależy koszt robocizny, stąd osiem.

Pierwsza zakładka karty, Pulpit, zbiera te liczby w jednym miejscu. Widać na nim postęp etapów i dni do terminu, a niżej godziny w podziale na osoby i etapy. Kto widzi kwoty projektu, ma pod spodem jeszcze finanse z wykresem przychodów i kosztów w miesiącach.

Pulpit projektu: postęp etapów, godziny ekipy na osoby i na etapy.
Pulpit projektu: postęp etapów, godziny ekipy na osoby i na etapy.

Pliki leżą w Moich dokumentach

Razem z projektem powstaje w Moich dokumentach teczka „Projekty / nazwa projektu”. Plik dodany przyciskiem „Wgraj plik” ląduje właśnie tam, a w projekcie jest skrótem do niego. Plik z innej teczki, na przykład schemat instalacji ze „Schematów i rysunków”, dodasz przyciskiem „Wybierz z Moich dokumentów”. Odpięcie zostawia plik tam, gdzie był.

Zmiana nazwy projektu zmienia też nazwę jego teczki. Gdy ktoś usunie pustą teczkę projektu przyciskiem „Usuń puste teczki”, projekt założy ją od nowa przy następnym wgraniu pliku.

Pieniądze i kto je widzi

Kwoty etapów, koszty, zysk, marżę i stawkę godzinową widzą administratorzy i osoba prowadząca projekt, a poza nimi każdy z prawem do Finansów. Technik widzi postęp etapów i godziny, ale nie zysk, marżę, stawkę godzinową ani cudze koszty. Kwoty ofert, umów i faktur zobaczy w projekcie tylko wtedy, gdy ma dostęp do tych modułów.

Na pulpicie stoją obok siebie dwie sumy: etapów i przypiętych ofert. Zwykle są równe. Gdy w trakcie budowy klient dobiera zakres i dostaje na to osobną ofertę, suma ofert rośnie ponad sumę etapów, a różnica pokazuje się jako „prace dodatkowe”. Wartością projektu jest suma ofert, a dopóki żadnej nie ma, suma etapów.

Z faktur sprzedaży przypiętych do projektu, także zaliczkowych, pulpit liczy, ile już zafakturowano i ile z tego wpłynęło. Obok widać, ile czeka na zapłatę, a ile zostało do zafakturowania. Proformy i szkice się nie liczą, bo nie wchodzą do ksiąg.

Z czego składa się koszt

  • Materiał z faktur zakupu. W zakładce Faktury zakupu wybierasz fakturę i jej pozycje. Pozycja wchodzi domyślnie w całości, ale ilość da się zmniejszyć: z faktury na 100 m kabla bierzesz 30 m, a resztę przypisujesz innemu projektowi. Więcej, niż jest na fakturze, rozdać się nie da.
  • Materiał z magazynu. „Wydaj z magazynu” w zakładce Magazyn robi zwykły ruch wydania i zapamiętuje cenę zakupu z tego dnia. Cofnięcie wydania oddaje towar na stan przyjęciem „Zwrot z projektu”, a oba ruchy zostają w historii magazynu. Zakładka jest w projekcie tylko wtedy, gdy firma ma włączony Magazyn.
  • Robocizna, czyli godziny zrobionych zadań razy stawka godzinowa projektu.
  • Dojazdy, liczone kilometrówką.
  • Nocleg, podwykonawca, sprzęt i inne wydatki, wpisywane kwotą netto.

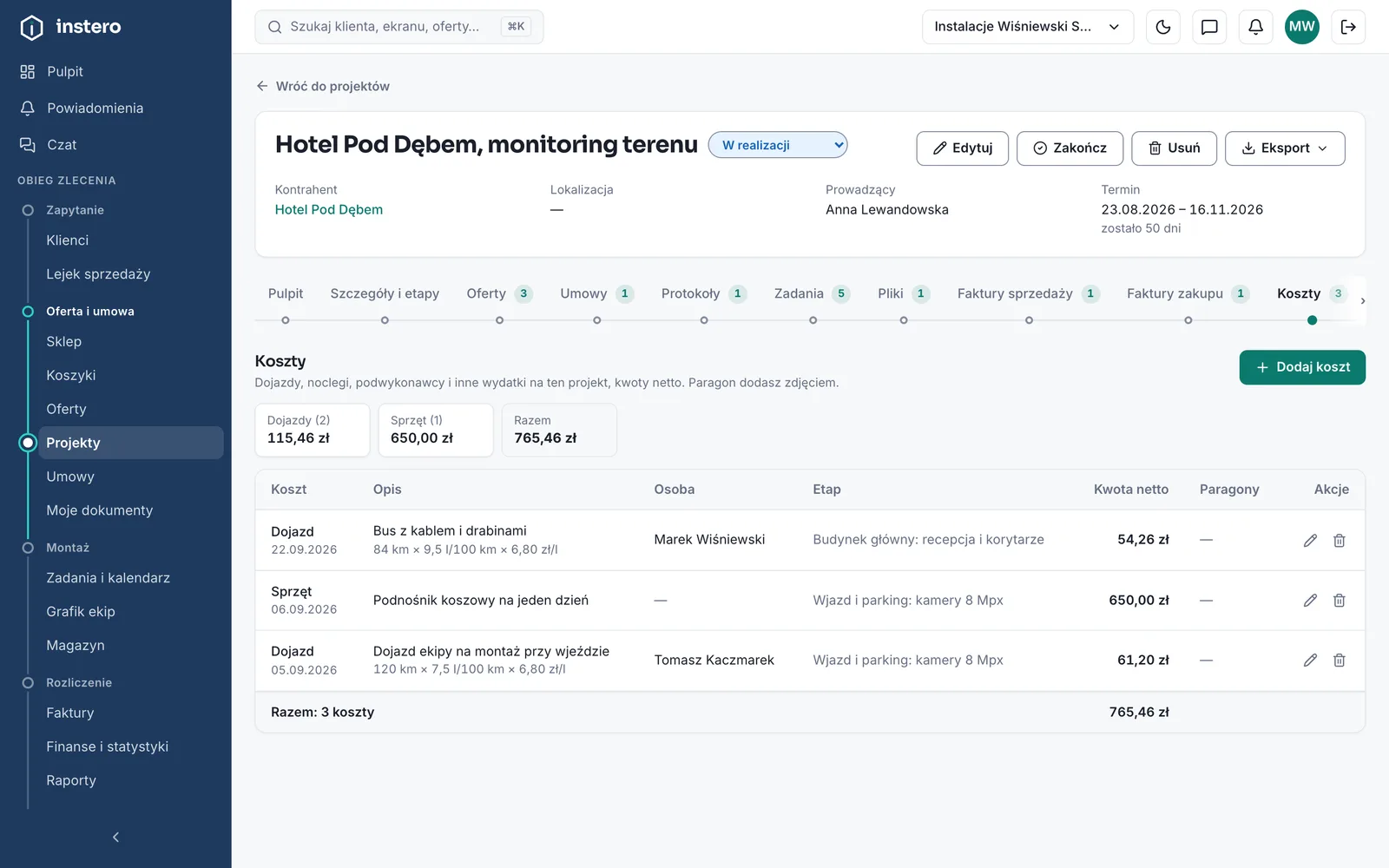

Koszty projektu. Przy dojeździe widać kilometry, spalanie i cenę paliwa.
Koszty projektu. Przy dojeździe widać kilometry, spalanie i cenę paliwa.

Przy dojeździe wpisujesz kilometry, a koszt liczy się sam: km × spalanie / 100 × cena paliwa. 120 km przy spalaniu 7,5 l na 100 km i paliwie po 6,80 zł to 61,20 zł. Spalanie i cena podpowiadają się z projektu, a przy wpisie możesz je zmienić, gdy zamiast osobówki jechał bus. Kwota zapisuje się razem z tymi liczbami, więc gdy za tydzień paliwo podrożeje z 9 do 10 zł, zmieniasz cenę w projekcie, a dojazdy sprzed tygodnia zostają po 9 zł.

Koszt wpisujesz w zakładce Koszty przyciskiem „Dodaj koszt”, a paragon dołączasz zdjęciem. Koszt doda osoba prowadząca i każdy, kto ma w tym projekcie zadanie. Poza nimi mogą to zrobić osoby, które w szablonie uprawnień mają przy Projektach „Dodaje” albo „Poprawia”. Kto nie widzi kwot projektu, w zakładce Koszty widzi tylko koszty, które sam wpisał.

Monter wpisze koszt prosto z budowy. W aplikacji na telefon płytka zadania z projektu ma dopisek „Projekt · nazwa” i przycisk „Dodaj koszt”: dojazd z kilometrówką podpowiedzianą z ustawień firmy, nocleg, podwykonawca, sprzęt albo inny wydatek, do tego zdjęcie paragonu, jeśli jest. Ten sam przycisk stoi na karcie projektu w menu Projekty. Bez zasięgu koszt czeka w telefonie, tak jak protokół, i sam idzie do projektu, gdy wróci połączenie. Płytka zadania pokazuje, ile kosztów czeka.

Każdy projekt może mieć własną stawkę godzinową, spalanie i cenę paliwa: wpisujesz je przy zakładaniu projektu albo przyciskiem „Edytuj” na jego karcie. Puste pole znaczy „jak domyślnie”, czyli wartość z Ustawień firmy, z zakładki Projekty, którą ustawia administrator. Zmiana domyślnej stawki działa więc tylko w projektach bez własnej.

Bez stawki w projekcie i w Ustawieniach robocizna liczy się jako zero, więc zysk na pulpicie wychodzi wyższy niż w rzeczywistości. Wpisz ją, zanim zaczniesz porównywać projekty. Na pulpicie przy robociźnie widać, czy liczy się stawka projektu, czy domyślna.

Zysk, marża i budżet

Zysk planowany to suma zysków z przypiętych ofert, czyli to, co wyszło przy wycenie. Zysk bieżący to wartość projektu minus wszystkie dotychczasowe koszty. Oba stoją obok siebie razem z marżą, więc w połowie budowy widać, czy inwestycja idzie zgodnie z wyceną.

Budżet kosztów wpisujesz w edycji projektu. Gdy pole zostaje puste, budżetem jest koszt wyliczony z ofert: ich wartość netto minus planowany zysk. Od 80% wykorzystania budżetu pulpit pokazuje ostrzeżenie, a od 100% czerwony alarm.

Notatki i oś czasu

W Notatkach zapisujesz ustalenia z budowy, każdą z tytułem i autorem. Oś czasu uzupełnia się sama: widać na niej, kto i kiedy założył projekt, zmienił status, dodał etap, przypiął dokument albo zapisał notatkę.

Zakończenie i usuwanie

Skończoną inwestycję zamykasz przyciskiem „Zakończ”. Projekt dostaje status Zakończony i przechodzi z zakładki „Aktywne” do „Zakończonych”, razem z całą historią.

Od ręki usuniesz tylko pusty projekt, bez dokumentów, kosztów, pozycji faktur i wydań z magazynu, na przykład założony przez pomyłkę. Projekt z dokumentami można jedynie zakończyć. Wyjątkiem jest główne konto firmy, to, które ją zakładało (na liście użytkowników ma dopisek „master”): po ostrzeżeniu usunie także taki projekt.

Usunięcie kasuje wyłącznie dane samego projektu: etapy, notatki, koszty razem ze zdjęciami paragonów, przypisania pozycji faktur i powiązania. Oferty, pliki, faktury, zadania i ruchy magazynowe zostają w swoich modułach, tracą tylko przypisanie do projektu.

Eksport

Przycisk „Eksport” na karcie projektu pobiera ją do Excela albo do PDF: podsumowanie, etapy, koszty, pozycje faktur zakupu, faktury i godziny. Kwoty trafiają do pliku tylko wtedy, gdy wolno Ci je widzieć. Taki sam przycisk nad listą pobiera spis projektów z filtrami ustawionymi na ekranie. Do obu potrzebne jest prawo „Pobiera zestawienia” przy Projektach.
